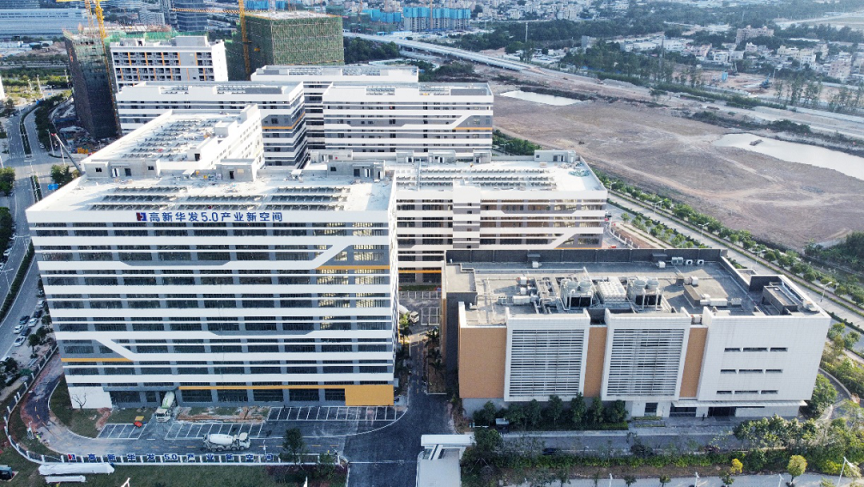

为贯彻市委、市政府“产业第一”的决策部署,珠海市住建行业以前所未有的决心和力度,齐心协力为产业保驾护航,全面打好产业发展攻坚战,向高质量发展的目标迈进。5.0产业新空间是珠海市落实“产业第一”重要抓手,位于珠海市高新区的大数据中心二期工程在全省首次采用全免撑装配式整体框架结构的新型建造体系,跑出了加速度,实现了高层工业厂房同步全面施工,为珠海高质量发展闯出“新”路。
该工程占地面积约5.5万平方米,建筑面积约11万平方米,规划建设6栋高标准厂房(建筑最大高度为53.64米)、宿舍及相关配套设施。建成后将以生物医药与健康为主导产业方向,重点发展元计算与大数据技术研发、创新药研发生产、医用耗材生产、芯片设计研发及制造等领域。该工程采用国际领先“无支撑预应力双T板装配整体式结构体系”,充分体现了性能化设计、BIM深化出图、构件部品工厂化生产、施工机械化吊装、智慧化管理等新型建筑工业化特征,预制率达70%以上。
大数据中心二期工程目前已经顺利建成,从桩基施工到外架拆除仅用180天,缩短工期58天,实现了完美履约目的。通过大量采用预制构件,提高了主体结构外观质量;新型装配式建造体系的应用,大幅提高了施工效率,缩短施工工期,提升建筑质量和效益,充分发挥了全免撑装配整体式框架结构体系高层工业厂房的示范作用。
根据项目特点进行前期准备工作,包括在技术论证、工厂考察、前期策划、专项吊装方案等环节进行勘察调研,反复斟酌研究、对比分析,创新性地提出了无支撑装配式整体建造施工方式。全免撑装配整体式框架结构是除框架柱现浇外,主框架梁采用先张法预应力梁,楼板采用预制预应力双T板的一种创新型结构形式,通过优化结构设计,深化预制构件配筋和安装方法达到高层厂房整体装配。
全面引用性能化设计理念

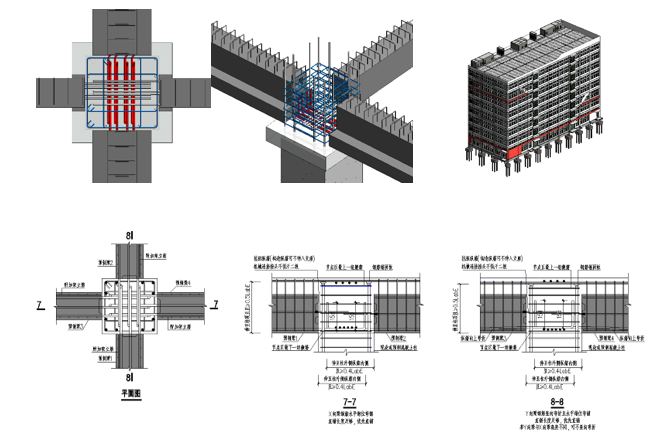

节点和装配工艺均采用BIM技术
在建造过程中,装配式结构设计提前介入,与主体设计院充分沟通,改全现浇混凝土结构为装配式框架结构,减少现场作业工序,加快施工进度;装配式结构设计中全面引用性能化设计理念,所有节点和装配工艺全面应用BIM建模技术进行设计碰撞推演检查,从而进一步提高建设效率、节省成本、缩短工期;利用数字化建造技术,在设计之初充分考虑建筑材料特性、生产条件以及建造逻辑等因素,实现性能化设计。
本项目推广使用了建筑业10项新技术7大项19小项,综合运用了“装配式混凝土框架结构技术、混凝土叠合楼板技术、预制预应力混凝土构件技术、预制构件工厂化生产加工技术、基于BIM的管线综合技术、建筑垃圾减量化与资源化利用技术”等关键技术。同时基于项目特点进行了专项创新技术研究,提高装配式多层厂房预制双T板施工合格率等四项技术正申报QC成果,一种异形梁柱节点可调节式模具等两项成果正申报国家专利。
